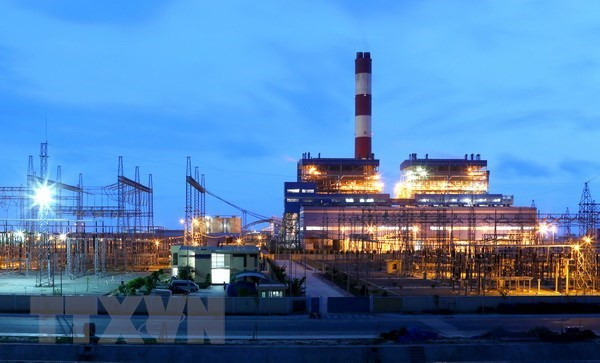

En una ceremonia celebrada la víspera para operar demanera simbólica la fábrica en saludo al aniversario 60 del Día de laconstrucción en Vietnam (29 de abril), el viceministro de la Construcción, LeQuang Hung, señaló que la obra, la primera de su tipo diseñada por expertos deeste país, tiene un alto contenido nacional, de casi 26 por ciento.
La víspera, la central térmica Vinh Tan, incluida en los proyectosde construcción priorizados en el período 2013-2020, recibió la aprobación parasu operación oficial.
Con una inversión de mil 600 millones de dólares, elproyecto comprende la instalación de dos generadores con una capacidad de 600megavatios cada uno para producir anualmente unos siete mil 200 millones dekilovatios/hora de electricidad.
La construcción de la planta comenzó en marzo de 2014,con la primera turbina completada a fines de 2017 y la segunda en junio de2018.
Se trata de la primera central de energía térmica decarbón a gran escala en Vietnam que usa el generador de vapor supercrítico.
Una vez en operación, Vinh Tan 4 generará aproximadamentesiete mil 200 millones de kWh por año, y contribuirá a garantizar el suministroestable de energía en la zona sureña del centro del país y a mejorar laoperación del sistema eléctrico nacional.-VNA
